출제예상 번다운차트 [정의] Agile 프로젝트기반 조직에서 점수(Story Point)를 산정하여 Sprint 계획대비 현재진행을 파악할 수 있는 차트
스토리포인트(Story Point) 산정, Sprint 진척률 가시화
-----
Burn down(소멸차트) 상세설명
기울기를 통하여 작업수행 속도 판단
Story Point 산정 및 담당 업무할당에 너무 많은 시간이 소요되면 진척에 역효과 발생. 적절한 이해관계자 들간의 범위 및 일정조율 중요.
Burn-dwon Chart, Burn-up Chart, 기능 차트
토픽 이름 번다운차트(Burn down)
분류 PM > Agile > 번다운차트
키워드(암기) 번업차트, 스토리포인트(Story Point), Sprint 진척률 가시화
암기법(해당경우) 번쓰 (번다운/스토리포인트/스프린트)



기출문제

번호 문제 회차
1 Burn-down chart EVM 비교하시오. 합숙.2014.7.26.1교시.3
2 11. Burn down chart 대하여 설명하시오. 모의.2011.01.1교시.11
3 Agile 프로세스가 국내에 많이 도입이 되고 있다. 프로젝트 관리자로서, 프로젝트마다 개별 개발방법론과 프로세스의 테일러링이 필요하다. 다음 질문에 대해 설명하시오.
. SW 획득가치기법인 EVM Burn Down Chart 비교하시오.
. 프로세스를 정의하고 7 원칙에 대해 5가지 이상 설명하시오. . Kanban 프로세스를 비교하시오.
2016.01.27() 5일차
2교시 7. 108회 대비
4 Burn-down chart EVM 비교하시오. 2014.07.28() 3일차 1교시 3. 104 대비



I. ScrumSprint 일정관리 도구, 번다운차트 개요.(서론)

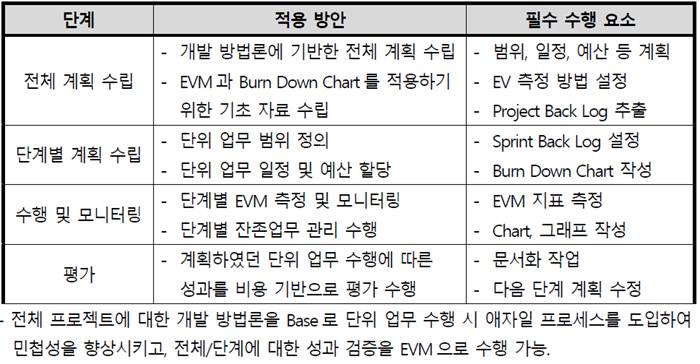

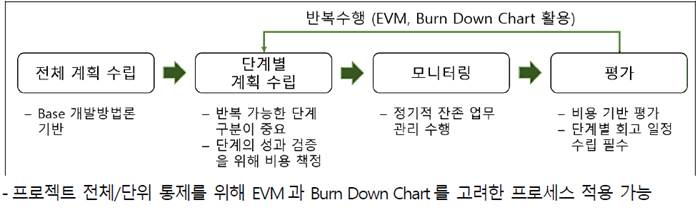

- Agile 프로젝트기반 조직에서 점수(Story Point) 산정하여 Sprint 계획대비 현재진행을 파악할 있는 차트

- 스토리포인트(Story Point) 산정, Sprint 진척률 가시화



II. 개념도(구성도) 및 기술요소

. Burn down(소멸차트) 개념도

- 점수(User Point) 지정하여 Sprint 기간에 계획대비 완료한 현재의 진행을 가시화

. Burn down(소멸차트) 상세설명

구분 설명
가로축 시간 축으로 스프린트 반복 주기 날짜수
세로축 완료된 작업의 추정 일수(스토리 포인트로 표현)
계획 그래프 처음 계획을 세웠을 때 날짜로 남은 작업량 표현
실제 그래프 작업을 수행하면서 실제로 남은 작업량

- 기울기를 통하여 작업수행 속도 판단

- Story Point 산정 담당 업무할당에 너무 많은 시간이 소요되면 진척에 역효과 발생. 적절한 이해관계자들간의 범위 및 일정조율 중요.

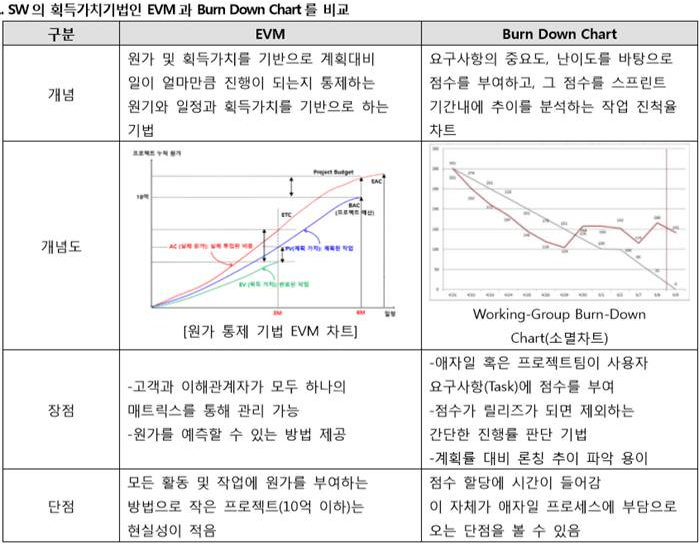

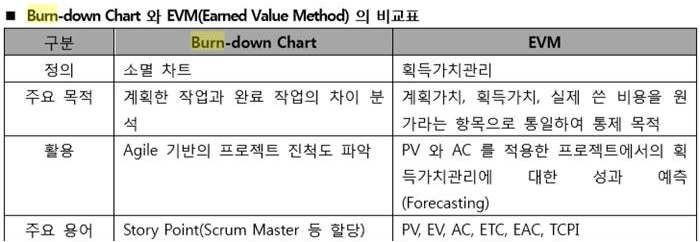

III. Burn-Down ChartEVM 비교

[참고] EVMBurn Down Chart 프로젝트 적용 방안
