25 | 상 | WBS | [정의] 프로젝트의 인도물과 전체 업무 범위를 작고 관리 가능한 최소 업무 단위로 분할한 계층도 [특징] 산출물 중심, 의사소통기구, R&R정의, 진척관리, 가시성 [구성요소] Work Package, WBS Dictionary, Code of Account, Duration & 관계, 책임할당매트릭스(RAM) [작성원칙] 관리가능한크기(산정 및 할당가능한 크기), 레벨(3-5단계), WP크기(80M/H), 100% Rule [100% Rule] 계층내 모둔 수준에 적용(MECE), 자식 수준의 총합은 부모의 값(Top-Down), 범위 밖의 작업 미포함(범위관리), 100%이상 포함하지 않음(100% 이내) |
범위기준선 |
토픽 이름(상) | WBS |
분류 | PM > 프로젝트 범위(Scope) 관리 > WBS |
키워드(암기) | WP(Work Package), PP(Plan Package), 100% rules, Control Account, Code of Account, 분할(Decomposition) 3~5수준, 관리가능수준, 작업분류체계 사전(WBS Dictionary), 상호배제 |
암기법(해당경우) | 구성 : [작계사분통R] 작업 패키지, 계획 패키지, 작업분류체계 사전, 작업분류체계 코드, 통제 계정, RAM |
기출문제
번호 | 문제 | 회차 |
1 | 프로젝트 관리 관점에서 작업분해도(WBS : Work Breakdown Structure)란 무엇이며, PMI(Project Management Institute)가 제시하는 9개 활동영역 각각에서 어떻게 활용될 수 있는지 설명하시오. | 90.관리.2 |
2 | 12. S/W프로젝트의 WBS(Work Breakdown Structure) 100% 규칙(Rule) | 107.응용.1 |
3 | 2. 프로젝트 관리 국제표준이 ISO21500에는 관리 주제별로 단계별 수행 프로세스에 대하여 명시하고 있다. 가. ISO21500에서 범위관리를 위해 기획 단계와 통제 단계에 수행하는 세부 활동에 대하여 설명하시오. 나. 작업분류체계(WBS : Work Breakdown Structure)에 대하여 설명하시오. (정의, 주요투입물, 작성방법 등) 다. 프로젝트 수행 경험을 통해 WBS가 범위관리 외에 일정관리, 의사소통관리 등에 어떻게 활용되는지 사례를 제시하시오. |
111.응용.3 |
I. 프로젝트 범위 관리의 핵심도구, WBS의 개요
가. WBS(Work Breakdown Structure)의 정의
- 프로젝트 목표 달성과 필요한 산출물을 위해 실행할 작업을 인도물 중심의 계층구조로 세분해 놓은 계층도
나. WBS의 특징
특징 | 설명 |
세분화 | - 보통 1~2주 안에 처리할 수 있는 단위로 3~4레벨로 업무 세분화, 2주의 원칙 (80시간) |
진척 관리 | - 프로젝트 수행 인원에 대한 업무 진척관리 도구로 활용가능 |
선후관계 정의 | - 각 WBS별 선/후 및 의존성, 연관관계의 파악이 가능하며, 영역 정의 가능 |
II. WBS의 구성도 및 구성요소
- WBS 구성도
- WBS는 관리 가능한 크기 및 통상적으로 3~5단계에 걸쳐 분할(Decomposition)을 수행함
- WBS의 구성요소
구성요소 | 설명 |
작업 패키지 (Work Package) |
측정 및 관리 가능한 단위의 WBS 최하위의 구성요소로 일반적으로 80ㅅ간 내외 작업의 크기로 분할 |
계획 패키지 (Planning Package) |
작업이 시작 및 관리되지 않은 계획 중인 패키지 단위 |
작업분류체계 사전 (WBS Dictionary) |
작업 패키지의 세부 내용을 설명하는 요소로 작업 내용, 자원 요구사항, 일정, 원가, 산출물, 작업 완료 기준, 인수 기준 등의 정보를 관리함 |
작업분류체계 코드 (Code of Account) |
WBS 요소를 유일하게 식별할 수 있는 고유 식별자, WBS ID라고도 불림 (1.x.x) |
통제 계정 (Control Account) |
작업 패키지의 묶음으로, 각 통제계정에는 작업패키지가 여러 개 포함될 수 있지만, 각 작업 패키지는 한 개의 통제계정에 연결되어야 함 |
RAM (Responsibilities Assignment Matrix) |
- 각 작업 패키지 별로 담당자를 정의 및 관리 - 각 할당자 별로 각 Phase별 승인과 R(Review), 품질 검토자, I(Input), 투입물 책임자, P(Participant)등의 기초가 됨 |
III. WBS의 100% 규칙(Rule)
구분 | 설명 | |
개념 | WBS 작성의 각 레벨의 작업량 합이 100%가 되어야 하며, 각 레벨의 예산의 합도 전체 예산과 100% 맞게 WBS를 작성해야 한다는 이론 및 방법론 | |

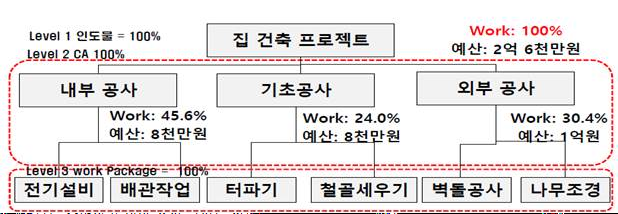

구성도 | ![]() |
|
규칙 | 관리가능한 크기 | -자원/일정 산정 및 할당이 가능하고 내/외부 의사소통에 활용 가능한 단위로 작업을 분할함 |
레벨(LEVEL) | -통상적으로 분할의 적정수준 3~5단계에 걸쳐 작성함 | |
WP크기 | -전체작업의 1~10% 규모 -80M/H 또는 10일 작업 이내, 2주 이내 기간으로 작업을 완료할 수 있는 크기임 |
|
100% 규칙(Rule) | -레벨1 = 인도물(Deliverables)을 말함, 100% -레벨2 = Control Account를 말함, 100% -레벨3, 레벨4… -레벨5 = 작업패키지를 말함, 합이 100% |

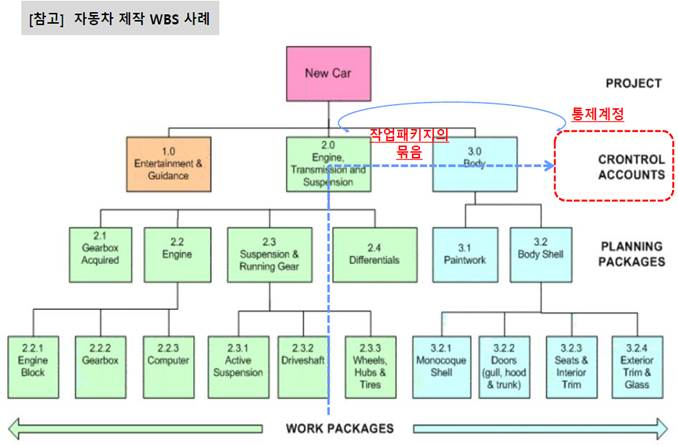

[참고] WBS의 활용
지식영역 | WBS 활용 |
통합관리 | - 범위/일정/원가를 유기적으로 통합하여 프로젝트를 관리하기 위한 기본요소 |
범위관리 | - 범위 기술서를 토대로 WBS작성 - 승인된 범위기술서, WBS, WBS 사전은 범위기준선으로 활용 |
일정관리 | - WBS 기준으로 프로젝트 활동목록 작성, 활동 순서 정의 - 산출물 및 자원의 능력에 따라 자원 소요량 파악 |
원가관리 | - WBS Work Package 단위로 원가산정, 감시 및 통제에 활용 |
품질관리 | - Work Package별 품질 요구사항에 대한 정의 및 고객과의 합의 기준 문서로 활용 |
자원관리 | - WBS를 성공적으로 수행하기 위한 조직 구성도 작성 및 인적 자원 배치에 활용 |
의사소통관리 | - Work Package별 담당자 및 관련자를 지정하여 의사소통 경로 설정 |
위험관리 | - 각 단계별 발생 가능한 위험요소를 WBS에 기재하여 통제수단으로 활용 |
조달관리 | - 사업 발주로부터 각 구성 요소별 납품시기 정의 및 통제수단으로 활용 |
