30 | 프로젝트 일정관리 (시간관리) |
상 | 프로젝트 일정관리(시간) | [정의] 프로젝트를 성공적으로 완수하고 납기를 준수할 수 있도록 개발 기간을 단계별로 철저히 계획하여 관리하는 프로젝트 관리영역 [프로세스] 일정관리계획수립(일정관리계획서) 활동정의(활동목록, 활동속성, 마일스톤) 활동순서배열(프로젝트 일정 네트워크 다이어그램) 활동기간산정(활동기간 산정치) 일정개발(일정기준선, 프로젝트 일정) 일정통제(일정예측, 변경요청, 성과측정치) |
계정순기개통 |
토픽 이름(상) | 프로젝트 일정관리(시간) |
분류 | PM > 프로젝트 일정관리(시간) |
키워드(암기) | 6개 프로세스 이해 및 암기, 선도 및 지연 삼각분포, 베타분포의미 자원평준화, 1점 추정, 3점 추정방식, 크자패병, CPM, CCM |
암기법(해당경우) | [계정순기개통] 일정관리 계획수립, 활동정의, 활동순서 배열, 활동기간 산정, 일정 개 발, 일정 통제 |
기출문제
번호 | 문제 | 회차 |
1 | 2.프로젝트 관리 국제표준인 ISP21500에는 관리 주제별로 단계별 수행 프로세스에 대하여 명시하고 있다. 가. ISO21500에서 범위관리를 위해 기획 단계와 통제 단계에 수행하는 세부 활동에 대하여 설명하시오 나. 직업분류체계(WBS: Work Breakdown Structure)에 대하여 설명하시오 (정의, 주요투입물, 적성방법등) 다. 프로젝트 수행 경험을 통해 WBS가 범위관리 외에 일정관리, 의사소통관리 등에 어떻게 활용되는지 사례를 제시하시오 |
111회_컴시응_3 |
2 | 2. PMO(Project Management Officer)의 기능 중 범위관리, 일정관리, 인적자원관리, 위험관리, 의사소통관리 기능에 대하여 각 기능의 정의, 주요단계, 관리상 주의사항을 설명하시오. |
104_컴시응_3 |
3 | 11. 프로젝트 일정관리 프로세스와 CPM 사례를 들어보시오. | 합숙_2016.01.5일차 |
4 | 프로젝트 일정관리 네트워크 다이어그램을 통한 주공정 산출 문제 | 합숙_2012.08.1일차 |
I. 프로젝트의 성공적인 납기 준수를 위한, 프로젝트 일정관리(Schedule Management)의 개요
- 프로젝트를 성공적으로 완수하고 납기를 준수할 수 있도록 개발 기간을 단계별로 철저히 계획하여 관리하는 프로젝트 관리영역
II. 프로젝트 일정관리 프로세스 및 상세 설명

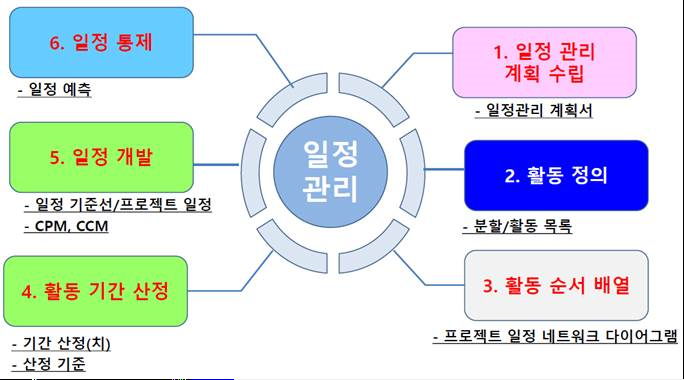

- 프로젝트 일정관리 프로세스
- 프로젝트 일정관리의 프로세스는 총 6가지의 프로세스로 구분됨(개정사항)
- 프로젝트 일정관리 프로세스의 상세 설명
프로세스 | 설명 | 산출물 |
일정관리 계획수립 | 정책, 절차 문서화, 기준수립 | 일정관리 계획서 |
활동정의 | 인도물 생산을 위한 수행활동 문서화 | 활동목록, 활동속성, 마일스톤, 목록 |
활동순서 배열 | 프로젝트 활동사이 관계 식별 (FS관계) | 프로젝트 일정 네트워크 |
활동기간 산정 | 산정된 자원의 개별 활동 완료하는데 필요한 총 작업기간 단위수를 산정 | 활동기간 산정치 |
일정 개발 | 활동순서, 기간, 자원 요구사항 및 일정 제약을 분석하여 프로젝트 일정 모델을 생성 | 일정기준선, 프로젝트 일정 |
일정 통제 | 계획 달성위한 활동 감시, 진행율 갱신하고 일정기준선 변경/관리 | 일정예측, 변경요청, 프로젝트문서 갱신 |
III. 활동기간 산정 및 일정 개발 주요 기법
구분 | 주요기법 | 특징 및 설명 |
활동기간 산정 |
전문가판단 (Expert Judgment) |
- 산정 전문가나 유사 경험이 있는 내부, 외부 자원 통해 산정 방법 |
유사산정 (Analogous estimating ) |
- 일반적으로 적은 시간과 비용, 대신 정확도 떨어짐 - 이전 프로젝트의 기간, 규모, 복잡도, 고려 사항의 자료 참조 산정 방식 |
|
모수산정 (Parametric estimating) |
- 수집 또는 보유한 과거 실적 데이터를 기반으로 수학적인 함수를 정의하여 산출하는 방법 | |
3점산정 (Three-point estimates) |
- 위험 고려 일정 추정 기법, PERT(Program Evaluation and Review) - Optimistic (낙관치), Most Likely (평균치), Pessimistic (비관치) 평균 |
|
일정개발 | 주공정법 (Critical Path Method) |
- 프로젝트 최소 기간 결정에 사용 - Critical Path: 여유기간 (total float)이 없는 작업들의 경로 |
주공정 연쇄법 (Critical chain method) |
- 자원 제약 고려, 여유시간 관리를 통한 일정관리 방법 - 자원을 고려하여 만들어서 주요 경로를 Critical chain이라 함 |
|
자원 최적화 기법 (Resource Optimaization Technique) |
- 효과적 자원 사용을 위해, 자원의 과다 배치 줄이는 기법 - 자원평준화(Resource leveling), 자원평활화(Resource Smoothing) |
|
일정 단축 (Schedule compression) |
- 일정 계획에 근거, 일정 지연 발생 시 납기 준수 위한 활동 - 공정압축법(Crashing), 공정중첩 단축법(Fast Tracking) |
IV. 단계별 주요 활동 상세 추가
구분 | 내용 | |
Activity Definition (활동 정의) |
목적 | 다양한 프로젝트 인도물(산출물)을 생성하기 위해 수행해야만 하는 Activity들을 식별 - WBS를 근거로 하여 개별 Activity를 도출 - 프로젝트를 수행하기 위한 작업 부분을 식별 |
투입물 | WBS, 범위 기준선, 기업 환경 요소(EEF), 조직 프로세스 자산(OPA) | |
도구 | 분할, 연동 기획(Rolling Wave Planning), 템플릿, 전문가 판단 | |
산출물 | Activity 목록(속성), Milestone 목록 | |
Activity Sequencing (활동 순서 결정) |
목적 | Activity 사이의 관계를 식별하여 문서화 - Activity간의 선후관계를 정의 - 프로젝트 내의 작업 종속성을 식별하고 문서화 |
투입물 | Activity 목록(속성), Milestone 목록 | |
도구 | PDM, ADM, 종속성 결정, Lead와 Lag, 일정 네트워크 템플릿 | |
산출물 | 일정 네트워크 다이어그램 | |
Activity Resource Estimating (활동 자원 산정) |
목적 | 각 Activity 수행에 필요한 자원의 종류와 양을 산정 - 각 Activity를 완료하기 위해 필요한 자원의 종류와 양을 산정 |
투입물 | Activity 목록(속성), 자원 달력 | |
도구 | 전문가 판단, 대안 분석, 출판된 산정 데이터, 상향식 산정 | |
산출물 | 활동 자원 요구 사항, 자원 분할 구조(RBS) | |
Activity Duration Estimating (활동 기간 산정) |
목적 | 산정된 자원으로 개별 Activity를 완료하는데 필요한 기간 산정 - 각각의 Activity들을 완료하는데 필요한 작업기간 산정 |
투입물 | Activity 목록(속성), 활동 자원 요구 사항, 자원 달력, 프로젝트 범위 명세서 | |
도구 | 전문가 판단, 유추 산정, 모수 산정, 3점 추정, 예비 자원 분석 | |
산출물 | 활동 기간 산정치 | |
Schedule Development (일정 개발) |
목적 | 활동 순서, 기간, 자원 요구 사항 및 일정 제약 사항을 분석하여 프로젝트 일정 수립 - Activity 순서, 기간 및 필요한 자원의 소요 등을 분석하여 전체 프로젝트의 일정을 결정 |
투입물 | Activity 목록(속성), 일정 네트워크, 자원 요구 사항, 자원 달력, 활동 기간 산정치, 프로젝트 범위 기술서 |
|
도구 | 일정 네트워크 분석, CPM, CCM, 자원 평준화 기법, What-If 시나리오 분석, 선도 및 지연 적용, 일정 단축, 일정 도구 |
|
산출물 | 프로젝트 일정, 일정 기준선, 일정 데이터 | |
Schedule Control (일정 통제) |
목적 | 프로젝트 상태 감시, 일정 기준선에 대한 변경 관리 - 프로젝트 일정의 변경을 통제 |
투입물 | 프로젝트 관리 계획, 프로젝트 일정, 작업 성과 정보 | |
도구 | 성과 검토, 차이 분석, 프로젝트 관리 소프트웨어, 자원 평준화, What-If 시나리오 분석, 선도 및 지연 조정 |
|
산출물 | 성과 측정치, 변경 요청 |
