출제예상 프로젝트 일정 단축기법 [정의] 일정계획에 근거하여 실적을 모니터링하여 일정이 지연될 경우 납기준수를 위한 활동
[기법]
Crashing : 자원 추가
Fast Tracking : 병행 추진

크자패병
토픽 이름() 일정단축기법
분류 PM > 프로젝트관리 > 일정관리
키워드(암기) Crashing(자원추가), Fast Tracking(병행 추진)
암기법(해당경우) 크자패병



기출문제

번호 문제 회차
1 프로젝트 관리시 일정 단축 기법에 대하여 설명하시오. 합숙_2013.01.5일차
2 다음은 어떤 프로젝트에 대한 단위 작업과 이를 수행하기 전에 해야 할 선행 작업 및 완수하는데 필요한 소요 시간을 나타낸 것이다. 다음 내용을 설명하시오.
. 프로젝트의 주공정 경로(Critical Path) 기간은 얼마인가?
. 프로젝트에서 일정 단축을 위해서 공정압축법(Crashing) 가장 먼저 대상으로 선택해야 첫번째 작업은 무엇인가?
합숙_2014.07.5일차
3 5. 귀하는 6 명이 8 개월 동안 수행하고 있는 정보시스템 SW 개발프로젝트의 PM 이다. 6 개월이 지난 시점에서, 개발진도가 많이 늦어지자 사장은 귀하를 불러 "신규인력을 투입하라" 지시했으나, 귀하는 '불가함' 일차 보고했다.
아래 내용에 대하여 서술하시오.
. brook's 이론을 기반으로 신규인력투입 불가사유
. 일반적인 프로젝트 일정단축 기법의 유형
. 실질적인 일정 단축 방안 제시
모의_응용_2018.07.4
4 2. 일정 추정과 일정 단축 기법에 대해 설명하시오. 모의_관리_2017.06.1
5 12. Brook's law 프로젝트 일정 단축 방안 모의_응용_2016.04.1
6 다음은 어떤 프로젝트에 대한 단위 작업과 이를 수행하기 전에 해야 할 선행 작업 및 완수하는데 필요한 소요 시간을 나타낸 것이다. 다음 내용을 설명하시오.
. 프로젝트의 주공정 경로(Critical Path) 기간은 얼마인가?
. 프로젝트에서 일정 단축을 위해서 공정압축법(Crashing) 가장 먼저 대상으로 선택해야 첫번째 작업은 무엇인가?
합숙_2014.07.5일차





I. 상황에 대응하기 위한 프로젝트 관리, 프로젝트 일정 단축 기법의 정의

- 범위의 변경 없이 프로젝트의 일정을 단축시키는 수학적 분석 방법, 크래싱, 패스트 트래킹 기법을 선택적, 혹은 2개 모두 현장에 적용,  일정 제약에 대한 대응 기법



II. 프로젝트 일정 단축 기법의 개념도 및 상세 설명

  1. 프로젝트 일정 단축 기법의 개념도

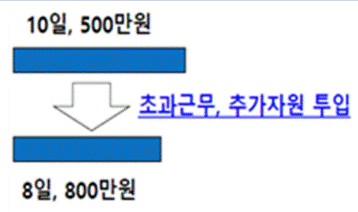

공정 압축법(Crashing) 공정 중첩 단축법(Fast Tracking)

- 범위의 변경 없이 자원을 Critical Path상에 자원을 추가하여 단축

- 작업간의 관계를 조정하여 병행 추진 함으로써 기간 단축
  1. 프로젝트 일정 단축 기법 상세 설명
기법 핵심 설명
공정 압축법
(Crashing)
자원추가 비용과 시간 사이의 상충 관계를 분석하여 최소한의 자원 추가로 최대 시간 단축 방법을 결정하는 기법
공정중첩 단축법
(Fast Tracking)
작업 병행 추진 일정계획 상의 활동간의 의존성을 조정해서 순서상의 활동을 중첩 진행하여 일정을 단축하는 기법





III. CrashingFast Tracking 비교

구분 Crashing Fast Tracking
장점 자원의 추가 투입, 근무시간 연장, 유휴 리소스의 효율적 활용 가능 활동의 병행 추진, 리드타입 추가 확보를 통한 프로젝트 일정의 Reserve 확보 가능
단점 비용 증가
(원가에 대한 여유가 있을 경우만 적용 가능함)
재작업의 위험 증가
(대부분 인명 사고가 병행 추진에서 발생함)
제약사항 투입 인력에 여유가 있는 활동이 있어야 함 Critical Path상의 활동에 적용 불가
